快速答案
可以,但先不要把「找建築師蓋章」當成唯一工作。室內設計師應先交付原核准資料、現況與設計意圖,再與具資格的建築師或室內裝修業確認案件是否適用室裝、誰可署名、是否要併辦變更使用或消防程序。涉及分間牆且經認定有公共安全事項時,依法須由開業建築師簽證;符合條件的簡易程序也不是免申請。
可先提供地址、預計用途、原核准資料或現況照片,確認案件類型、資料完整度及是否屬於服務承接範圍;完整圖說審閱及法規檢討依書面委託範圍辦理。
查看室內裝修審查服務與委託範圍本文內容為一般性法規觀念說明,不構成具體案件之法律意見。實際案件仍需依個案條件、建物狀況與主管機關要求進行判斷。如有具體案件需求,建議直接聯絡事務所進行諮詢。
不確定你的案件要不要申請?
用 30 秒快速判斷案件可能涉及簡易室裝、二階段審查、變更使用或目的事業立案。
先把配合資料與委託階段說清楚
設計公司與建築師的配合不只是簽證:先對齊圖說版本、材料資料、施工紀錄與現場狀況,再依書面委託確認圖說檢討、簽證、送件、補正及竣工階段是否包含。
- 圖說:現況與設計平面、天花、隔間及設備配置,註明版本與預計施工內容。
- 材料:品名、型號、使用位置、施作方式及可取得的性能證明。
- 現場與施工照片:隱蔽工程、材料、管線貫穿、防火填塞與設備位置,依案件需求記錄。
- 配合事項:由業主、房東、設計與施工單位確認進場、資料提供及修改分工;未納入的工作先確認範圍與費用。
初步篩選確認案件類型、資料完整度與承接範圍;完整法規查核、圖說審閱與正式評估依委託範圍辦理。
身為專業的室內設計師,你一定遇過這種時刻:圖面很完整、空間機能也到位,業主對設計成果相當滿意;但當工程進入尾聲,準備辦理室內裝修竣工查驗時,卻因為建管掛件文件、材料證明、消防設備檢修孔,或一兩個施工過程沒有留下照片的細節,被迫補件、修改,甚至影響業主開幕或入住時程。
對設計師來說,最痛苦的不是設計做不好,而是明明現場已經努力完成,卻在最後一哩路被法規與文件卡住。
尤其在台北市、新北市,室內裝修審查、施工許可、竣工查驗與消防相關文件,實務上越來越重視「圖面、材料、照片、現場」是否一致。設計師懂美學、懂機能、懂工班管理,但繁瑣的建管流程與法規細節,往往成為案件結案前最令人頭痛的變數。
其實,建築師不是來現場「挑毛病」的,而是設計師最重要的法規後盾。如果在設計初期就建立好室內設計師與建築師配合室裝簽證的默契,不只可以降低退件與補件機率,也能讓設計公司在業主面前展現「設計美感與法規整合能力」兼具的專業度。
為什麼室裝簽證常常卡在最後?
室內裝修案件會卡關,常見原因不是設計師不專業,而是「設計、施工、文件、法規」沒有在同一時間軸上整合。常見狀況包括:
- 材料已經施工完成,才發現缺少耐燃證明或防焰標示
- 天花板已封板,消防設備、排煙設備或管線檢修位置無法確認
- 木作、隔間、天花內部沒有施工中照片,竣工查驗時無法佐證
- 圖面標示與現場施作不一致,導致建築師簽證時需要重新確認
- 業主希望趕快開幕,但文件與照片不足,造成補件時間拉長
因此,設計師與建築師的配合,不應該等到完工後才開始。最理想的方式,是在設計初期、工班進場前、施工過程中就把室裝簽證需要的重點先整理好。這樣竣工查驗時,建築師才能更有效率地協助掛件、簽證與補件說明。
以下整理 3 個最重要的配合默契。
默契一:設計初期先確認材料證明,不要等完工才補資料
室內裝修審查與竣工查驗中,最常見的卡關點之一,就是「材料證明不足」。設計師為了追求空間質感,可能會選用特殊壁紙、木皮、造型板材、造型天花或進口材料。但到了竣工查驗階段,才發現材料商無法提供合格的耐燃證明、防焰標示,或相關文件已經過期。
這時最麻煩的是:現場可能已經施作完成,甚至已經封板、油漆、收邊。如果材料文件無法被接受,輕則補件延誤,重則可能需要局部拆除或更換材料。
設計師可以怎麼做?
在設計初期製作材料樣板或規格表時,建議同步確認以下資料:
| 確認項目 | 說明 |
|---|---|
| 材料廠牌與型號 | 確認實際使用品名與證明文件上的品名一致 |
| 耐燃等級或防焰性能資料 | 確認材料是否具備耐燃一級、二級或防焰性能 |
| 內政部相關認可文件 | 確認是否有內政部認可之檢驗報告或標章 |
| 證明文件有效期限 | 文件是否仍在效期內,過期需重新取得 |
| 材料使用位置 | 天花、牆面、隔間或裝飾面材,需與認可範圍一致 |
| 施作方式與證明範圍 | 現場施作方式是否與證明文件認可的使用方式一致 |
這些資料可以先提供給配合建築師做初步預檢。重點不是要設計師自己變成法規專家,而是讓建築師能在設計階段就提醒哪些材料可能有風險,避免完工後才發現資料不完整。
建築師的實務提醒
材料是否可用,不能只看「看起來像防火材料」,也不能只聽材料商口頭說明。竣工查驗時,通常會回到幾個核心問題:這個材料有沒有文件?文件上的品名、型號是否與現場材料一致?文件是否仍有效?使用位置是否符合認可範圍?現場照片是否能證明確實使用該材料?設計初期先確認材料,等於是在幫案件預先排雷。
默契二:工班進場前先確認檢修孔、防火區劃與設備位置
許多設計師很重視天花板的完整性,希望視覺乾淨、線條俐落、不要有太多檢修孔破壞美感。這個想法完全可以理解。
但在室裝竣工查驗實務中,天花板上方往往藏著許多查驗重點,例如消防設備、排煙設備、空調設備、管線、防火填塞與結構吊掛。若設計階段完全沒有預留檢修位置,完工後就可能變成「現場很美,但查驗看不到」。看不到,就很難確認;很難確認,就容易被要求補件或改善。
哪些位置常需要特別注意?
- 消防閘門或防火風門位置
- 吊隱式冷氣與維修空間
- 排煙管、風管與相關設備
- 撒水頭周邊與消防管線
- 防火區劃牆面貫穿處
- 管線穿牆、穿樓板位置
- 需要日後維修或查驗的設備點位
這些位置不一定都要「大開口」,但需要在美感、維修與查驗之間找到合理平衡。設計師若能在施工圖階段先與建築師討論,就可以提早判斷哪些位置要預留檢修孔,哪些地方需要拍攝施工照片,哪些防火填塞位置要請工班特別注意。
防火區劃不是最後才補的細節
如果案件涉及防火區劃牆、管線貫穿、防火門、防火填塞等議題,建議在工班進場前就先交代清楚。尤其是管線穿越牆面或樓板時,不能只用一般矽利康或泡棉隨意填補。若涉及防火區劃,應使用符合要求的防火填塞材料,並保留施工過程照片、材料標籤與完工照片。
這些看似小地方,常常就是竣工查驗時能不能順利說明的關鍵。
默契三:施工過程邊做邊拍,照片是竣工查驗最重要的證據
很多室裝案件卡住,不是因為現場沒有做好,而是因為「沒有留下證明」。例如:木作骨架已經封板,看不到裡面的材料;天花板已經完成,看不到消防管路或吊掛方式;板材已經上漆,看不到背面的廠牌、型號與耐燃標示;防火填塞已經被收邊遮住,看不到施工過程。
就算現場真的有照規定做,也很難讓審查或查驗人員確認。所以,對室內設計公司來說,「施工照片管理」不是行政雜事,而是案件能不能順利竣工的重要資產。
建議必拍的 3 類照片
1. 木作骨料與隔間牆內部照片
封板前,應拍攝木作骨架、隔間骨架、材料標籤與施工位置。包括骨架材料種類、材料標籤或出廠標示、隔間內部構造、封板前完整照片、局部特寫與遠景對照。照片不要只拍很近的特寫,最好也要有可以判斷位置的遠景。
2. 天花板內部照片
天花板封板前,應拍攝天花內部設備、管線與吊掛狀況。包括消防管路、排煙管路或風管、空調設備、吊桿與骨架、撒水頭相關管線、檢修孔預留位置。若有消防設備或需要維修的設備,建議同步記錄相對位置。
3. 材料本身的標示照片
耐燃板材、石膏板、矽酸鈣板等材料,常常需要拍攝材料背面的出廠印刷字樣。照片應盡量清楚拍到廠牌、型號、規格、耐燃等級或相關標示、使用位置。這類照片看起來不起眼,卻是竣工文件中非常重要的佐證資料。
設計師可以請工班在材料進場時、施工前、封板前分階段拍攝。不要等到油漆完成、木作收邊完成後才開始補拍,因為那時候通常已經看不到關鍵資訊了。
建議設計公司建立一份「室裝竣工照片清單」
如果設計公司常接住宅、辦公室、補習班、商業空間或餐飲空間案件,建議建立一份固定的竣工照片清單,讓工班每個案子都照表拍攝:
- 施工前現況照片
- 拆除後現況照片
- 材料進場照片
- 材料標籤與證明文件照片
- 木作封板前照片
- 隔間封板前照片
- 天花封板前照片
- 消防設備與管線照片
- 防火填塞施工照片
- 防火門或相關設備照片
- 完工後全室照片
- 與圖面對應的重點空間照片
這份清單不只對建築師有幫助,對設計公司本身也很有價值。它可以降低日後業主爭議,也可以讓公司內部的工務管理更標準化。
設計師與建築師最好的合作時間點:不是完工後,而是設計初期
很多設計公司會等到快完工時,才開始找建築師協助室裝簽證。但實務上,這通常不是最有效率的方式。因為到了完工階段,很多事情已經不容易修改:材料已經施作、天花已經封板、隔間已經完成、設備位置已經固定。如果這時才發現不符合法規或文件不足,處理成本就會大幅提高。
比較理想的配合節奏是:
- 設計初期:先做法規初判 — 確認案件是否需要室內裝修審查、是否涉及變更使用、消防設備、公共安全等要求。
- 施工圖階段:先檢查圖面與材料 — 確認平面配置、隔間、天花、消防設備、出入口、逃生動線、材料規格與相關證明文件。
- 工班進場前:先交代拍照與查驗重點 — 讓工班知道哪些地方不能封太快,哪些材料標籤要拍,哪些設備位置要保留檢修空間。
- 施工過程中:同步整理照片與文件 — 不要等到完工後才回頭找資料。邊做邊整理,竣工時會輕鬆很多。
- 完工階段:整合竣工文件與現場確認 — 由建築師協助進行文件檢核、圖面確認與查驗前提醒,降低補件與退件風險。
結語:設計師負責把空間做好,建築師協助讓作品合規落地
室內設計是一門精緻的空間美學,室裝簽證則是一門嚴謹的法規整合工作。設計師不需要把自己逼成建管專家,也不需要每個法規條文都背起來。真正有效率的方式,是找到一位能理解設計語言、熟悉雙北建管實務,並願意在案件初期就一起討論的建築師隊友。
好的建築師配合,不是最後才來挑問題,而是提前協助你避開問題。從材料證明、檢修孔、防火區劃,到施工照片與竣工查驗文件,只要設計師與建築師在前期建立默契,案件後段就會穩很多。
任柏澄建築師事務所長期協助雙北室內裝修審查、施工許可、商業空間變更使用與各類立案案件。合作前可先提供案件基本資料,確認資料需求與服務配合範圍;圖面法規查核、材料文件檢視與竣工查驗準備,將依正式委託內容辦理。
以下為 2026-10-24 依公開法源與地方作業資料補充的核對重點。個案仍應依完整書圖、所在地受理機關及書面委託範圍確認。
先分清楚:設計公司、建築師與室內裝修業各負責什麼
設計圖可以是送審工作的起點,但不必然等於法定送審圖。設計公司宜先保留業主需求、平面配置、天花與隔間意圖、材料初選及設備需求;受託的建築師或合格室內裝修專業者則依現況與法規檢討,整理應送圖說、簽章、送件及補正。若設計過程改變用途、避難、防火區劃、消防安全設備或結構相關條件,應先回到程序判斷,不宜直接讓工班照效果圖施作。
中央規定的重點是資格與責任,而非職稱高低。開業建築師得從事室內裝修設計;依法登記的室內裝修業得從事設計或施工;圖說原則上由開業建築師或專業設計技術人員署名。但分間牆位置增加、減少或變更,經審查機構認定涉及公共安全時,必須由開業建築師簽證。施工端與竣工查驗的簽章資格也要另依規定確認,不能把設計端的簽章延伸成施工或竣工的一次包辦。
| 工作階段 | 設計公司宜提供或決定 | 受託建築師/合格室內裝修專業者宜確認 | 不能省略的界線 |
|---|---|---|---|
| 接案與初判 | 預計用途、業主需求、初步格局與施工項目 | 適用建物、室裝行為、用途與所在地程序 | 不是住宅或小工程就當然免辦 |
| 圖說整合 | 設計平面、天花、立面、材料與設備意圖 | 原核准圖、現況、防火避難、區劃、材料與法定圖說 | 設計效果圖不當然可作送審圖 |
| 送件與補正 | 確認業主選項、設計變更與材料型號 | 簽章資格、申請文件、送件及審查意見回覆 | 公共安全分間牆事項須依規定由建築師簽證 |
| 施工與竣工 | 讓施工單位取得核定圖說並回報變更 | 變更是否要重審、竣工圖、材料與查驗文件 | 未符合例外條件的變更不能留到竣工再說 |
委託前的五步交接:讓設計圖能進入合法審查流程
第一步是把案件事實交代完整:地址、樓層、使用執照或權利資料、預計用途、是否承租、現況照片、既有隔間與天花,以及預定拆除或新增的項目。若原核准平面圖未取得,應先走調閱或向主管機關確認的程序;只有主管機關查明檔案確無原核准圖時,才可以由開業建築師簽證符合規定的現況圖替代,不能由屋主或設計師自行說明「沒有原圖」。
第二步是把設計意圖交成可核對的資料。除平面配置外,建議標出各空間用途、尺寸、隔間與天花位置、門窗或出入口調整、主要材料、設備及預計施工範圍。這不是要求設計公司一次完成法定圖說,而是讓受託者能判斷哪些內容需補成位置、平面、立面、剖面與詳細圖,以及材料、防火與避難標示。
第三步是先決定程序,而不是先發包。一般室裝案件原則上要先圖說審核、領得許可文件後施工;若非供公眾使用建築物變更為供公眾使用,或原供公眾使用建築物改為另一種供公眾使用且涉室裝,室裝部分應併同變更使用執照辦理。圖說涉及消防安全設備變更時,還要在施工前取得當地消防主管機關的審核合格文件;這與消防檢修申報及建築物公共安全申報不是同一程序。
第四步是在書面委託中列明誰負責圖說整合、原圖調閱、簽章、送件、補正、材料文件、施工變更、竣工圖與查驗配合。設計公司、業主、施工單位及受託專業者各自要回覆什麼資料,也要寫清楚。專業服務費、審查機構費、消防專業配合、工程改善與竣工工作應分開確認;沒有固定的法定專業服務總價。
第五步是施工期間維持單一版本管理。現場若想改材料、隔間、門或設備,施工單位先回報設計公司與受託者,由受託者判斷是否屬變更設計及需不需要重審。依法原則上施工前或施工中變更仍要申請審核;只有同時不變更防火避難設施、防火區劃,且不降低材料耐燃等級與分間牆防火時效時,才可於竣工後一次報驗。

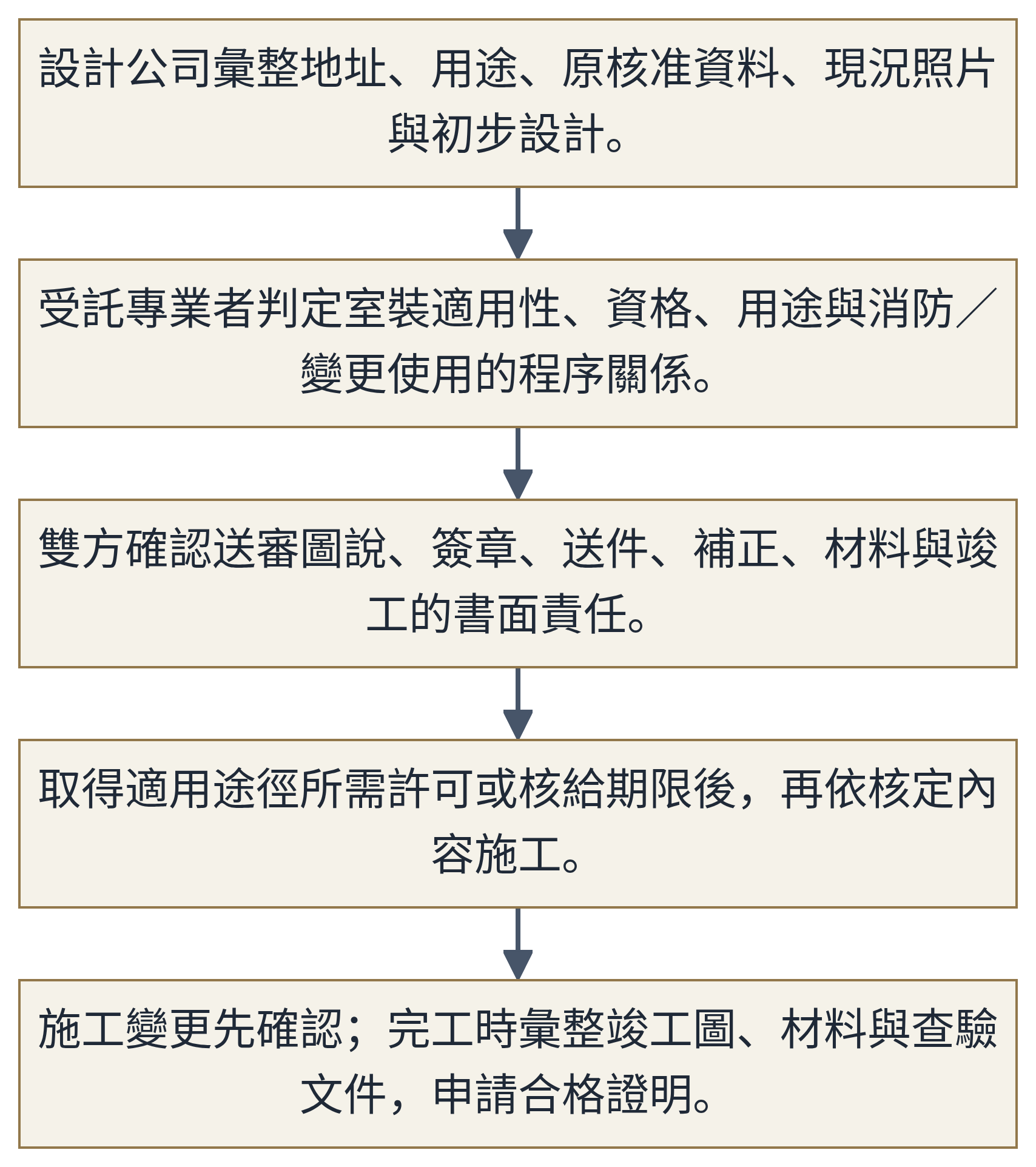

- 1設計公司彙整地址、用途、原核准資料、現況照片與初步設計。
- 2受託專業者判定室裝適用性、資格、用途與消防/變更使用的程序關係。
- 3雙方確認送審圖說、簽章、送件、補正、材料與竣工的書面責任。
- 4取得適用途徑所需許可或核給期限後,再依核定內容施工。
- 5施工變更先確認;完工時彙整竣工圖、材料與查驗文件,申請合格證明。

資料來源與查核範圍
各來源均於 2026-10-24 查核;其支持範圍依列示內容,不延伸為個案核准或時程保證。
- 全國法規資料庫/內政部國土管理署:建築物室內裝修管理辦法第2條、第3條、第5條、第16條、第22條至第34條、第41條
支持內容:中央法規:適用建築物與裝修行為、從業資格、圖說與簽證、一般程序、消防安全設備、施工期限及展期、變更設計、竣工、第33條申報施工及書表地方界線。
- 內政部國土管理署:建築物室內裝修管理辦法相關書表格式E1-1至E1-9書表
支持內容:中央作業:中央室裝圖說申請、簽證、竣工材料與竣工查驗書表之正式入口;第33條書表另由地方主管建築機關定之。
- 臺北市法規查詢系統:臺北市建築物室內裝修審核及查驗作業事項準則第6條、第7條、第8條、第9條、第15條
支持內容:地方規則:臺北市補充審查文件、消防安全設備處理、六個月施工與一次六個月展延、竣工改正與地方收費基準。
- 臺北市建築管理工程處:建物室內裝修業務說明、二階段室內裝修申請書表、簡易室內裝修書表、室裝逾期/竣工相關函釋
支持內容:地方作業:臺北市室內裝修業務說明、現行書表與逾期竣工函釋正式入口;不作為新北或其他縣市通用規則。
- 臺北市政府都市發展局函:竣工查驗申請時限為施工許可證到期日起算3年北市都授建字第1136082658號、第2點至第3點
支持內容:臺北地方函釋:施工許可失效後的竣工限於有效期內已完工且具結等條件,並有到期日起三年內申請期限。
- 新北市政府工務局建照科:建築物室內裝修竣工查驗合格證明應備證件、處理期限、備註
支持內容:新北地方作業:竣工查驗申辦文件、12天處理期限、200元規費及90天繳費期限;不含全案設計、消防或施工時程與費用。
準備確認案件是否屬於服務承接範圍?
請提供地址、預計用途、原核准資料或現況照片,先確認資料完整度與下一步需求;正式法規查核、圖說審閱、現勘、簽證、送件、補正及竣工協助,均依書面委託範圍辦理。
提供案件資料,確認承接與資料需求常見問題
以下整理本文相關的常見問題,點擊展開查看詳細說明。
不一定以建築師為唯一資格。開業建築師可從事室內裝修設計,依法登記的室內裝修業也可從事設計或施工,圖說原則可由開業建築師或專業設計技術人員署名。不過,分間牆位置增加、減少或變更,如經審查機構認定涉及公共安全,依法須由開業建築師簽證。應先依案件與資格確認受託對象。
至少先提供地址、樓層、預計用途、使用執照或權利資料、原核准平面圖、現況照片、初步設計平面、天花與隔間意圖、預計拆改或新增項目、材料初選及是否已有施工單位。原核准圖若未取得,應先調閱或向主管機關確認;不是自行說沒有原圖就可省略。
不一定。法定室內裝修圖說需要依案件標示位置、用途、尺寸、材料、立面、剖面與詳細構造等資訊,並檢討防火避難、區劃、主要構造及可能的消防安全設備變更。設計圖可作為整合基礎,但仍應由具資格的受託者核對現況與法規後整理。
不能只看住宅或面積。第 33 條申報施工還要求裝修範圍以一小時以上防火時效的防火牆、防火門窗區劃分隔,並且未變更防火避難設施、消防安全設備、防火區劃及主要構造;跨層案件還要累加面積。符合者也不是免申請,仍要經主管機關核給期限後施工,完工後申請審查許可與合格證明。
原則不可以。施工前或施工中變更設計仍應申請審核;只有同時不變更防火避難設施與防火區劃,且不降低材料耐燃等級及分間牆防火時效時,才可於竣工後一次報驗。施工單位應先回報設計公司與受託專業者,不宜自行依現場方便調整。
臺北市有具條件的函釋:必須確實在施工許可有效期限內完工、由室內裝修從業者具結完工日期,且無其他法律障礙,才得申請竣工;自施工許可到期日起三年未提出者不再受理。此為臺北市規定,不能泛化為其他縣市或未在有效期內完工案件的補救承諾。
